こんにちは ふじやん です。
昨日9/6、5号基(鉾田近隣)で現地確認を行い、LTEルーターと監視カメラにAC100Vを供給している電源ケーブルが切断されていることを確認し、販売会社に問合せていました。
販売会社⇔施工会社⇔電気工事会社の情報パスのため少し時間がかかりましたが、やっと原因が判明しました。やはり、従量電灯Bへの変更にともなう対応が原因でした。
下記が施工会社が電気工事会社からヒアリングした内容(原因)です。
----------------------
従量電灯Bへの変更工事は今週に予定されていた。しかし、東電がそれより前に変更工事に行ったため、メーターの取付板が設置されておらず、メータ取付ができなかった。

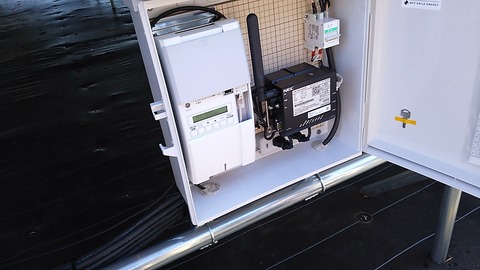

そのため、電気工事会社が、急遽、現地へ行って取付板を設置し、東電がメータを設置できるように、電源ケーブルを切断し、取付板からケーブルを出した。↓赤マルの箇所をメータに接続します。
----------------------
原因はわかりましたが、せめて一報して欲しかったと思います。また、東電のメータ取付はもう少し先になる予定です。(^_^;)
補足:
単相パワコンの場合、スマートメーター1台で売電と買電の両方を測定できます(両方ともAC100Vのため)。三相(AC200V)パワコンの場合、買電(AC100V)を従量制にすると2台目のメータが必要になります。
販売会社へ状況報告と問合せを行った後、除草作業を行うことにしました。
アレイ1列目です。前回8/22に除草剤を散布しましたので、手前の方は雑草が枯れています。しかし、奥の方のフェンスに雑草が見えます。
近づいてみるとフェンスの上に伸びていました。前回除草剤を散布した時、ポリタンクの水が無くなったためフェンス沿いの奥の方は除草剤を散布できませんでした。
2列目です。除草剤を散布していないパネル下を除き、ほぼ雑草が枯れています。
参考:前回8/22の2列目写真です。
3列目です。
4列目です。雑草が生えていますが、問題はありません。
1列目奥、パワコンの奥の方など雑草が生えているところに除草剤を散布(5リットルを2回)して完了しました。午後は2号基へ移動して除草作業をすることにしました。(明日記載します)
それでは、今日9/7の発電量です。(各発電所の仕様はこちらです)
5基合計の発電量は1,126kwhでした。1kw・日当たりの発電量は2.65から2.68kwhに僅かにアップしました。
(5号基は発電量が不明なため4号基の値を仮登録し、後日、修正することにします)
9/7迄の発電量は、7,413kwhで想定発電量との差異は、-1,108kwhから-1,212kwhに拡大しました。台風は去りましたが、スッキリしない天気が続きますね。(^_^;)
筆者のプロフィールはこちらです。
↓ 人気ランキングに参加しています。ボタンをポチッと押して応援をお願いします。ボタンを押すとランキングが表示されます。
太陽光発電の関連情報がたくさんあります。
太陽光発電ランキング
にほんブログ村
パソコンの方はCTRLキーを押しながらボタンをポチッと押すとこのページを表示したまま、ランキングが別ページに開きます。
別荘生活・田舎暮らしの情報はこちらです。
週末別荘生活ランキング
にほんブログ村
