こんにちは ふじやん です。

先日12/12、6基目の工事前最終確認のため現地を訪問しました。

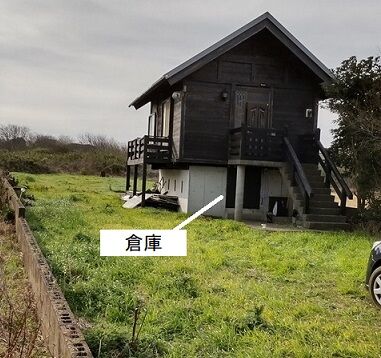

20211210DSC_0848b
↑パネルや架台は小屋の向こう側に設置されます。

工事着工は1月の予定ですが、一部の部材がその前(12月)に搬入されることになったため小屋1F(倉庫)に一時保管していただくことにしました。

搬入予定日の昨日、監視カメラをチェックすると施工会社のものと思われる車が小屋に到着しました。

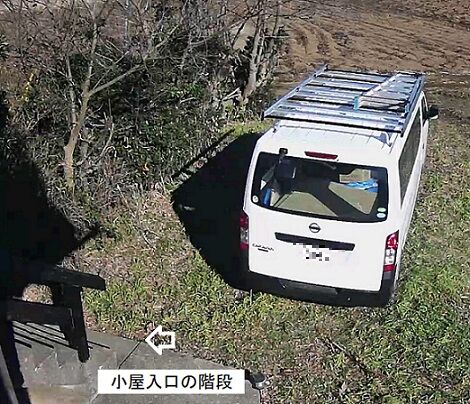

20211223_no6_1103
予定通り部材を倉庫に搬入するのだろうと思っていたら、しばらくして、あらら、重機が入って来ました。
20211223_no6_1143
重機(ユンボ)のアーム先端には何かアタッチメントが吊るされています。

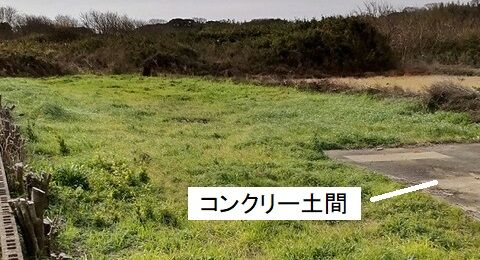

物置があったところ(小屋の向こう側)はコンクリート土間になっていますので架台を設置する杭を打つには穴を空けるor破砕する必要があります。
20211223_no6_ura
そのためのアタッチメントでしょうか?

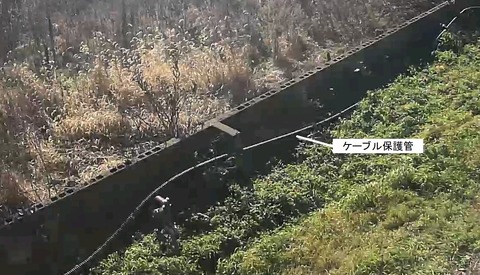

それから地中に埋めるケーブル保護管をブロック沿いに配置しました。
20211223_no6_1143_1
ユンボは小屋の向こう側でしばらく作業をしていましたが、小屋の陰になり何をしていたかはわかりませんでした。

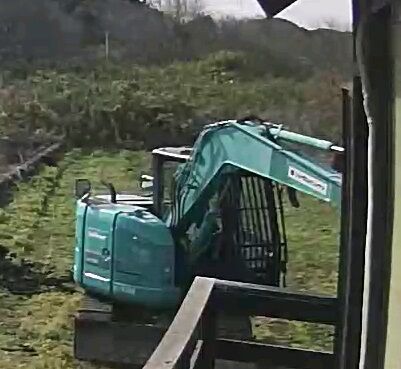

20211224_no6_1156_1
とにかく着工したようです。少し安心しました(最近は倒産する施工会社が多いようです・・)。

でも東電の電柱工事(既存電柱を新しい電柱に交換する)はまだ始まっていません・・・ (^_^;)

筆者のプロフィールはこちらです。

人気ランキングに参加しています。下のボタンをポチッと押して応援をお願いします。ボタンを押すと人気ランキングが表示されます。

太陽光発電の関連情報がたくさんあります。

にほんブログ村

太陽光発電ランキング

パソコンの方はCTRLキーを押しながらボタンをポチッと押すとこのページを表示したまま、ランキングが別ページに開きます。

別荘生活・田舎暮らしの情報はこちらです。

にほんブログ村

週末別荘生活ランキング

太陽光発電の物件探しはこちらです。

メガ発
https://mega-hatsu.com/

タイナビ
https://www.tainavi-pp.com/

エコの輪
https://www.taiyo-co.jp/

スマエネ
https://sma-ene.jp/

こんにちは ふじやん です。

太陽光発電6基目予定地の確認と5号基の(追加の)防草シート張りを行った翌日12/11、土浦近隣の2号基を訪問しました。

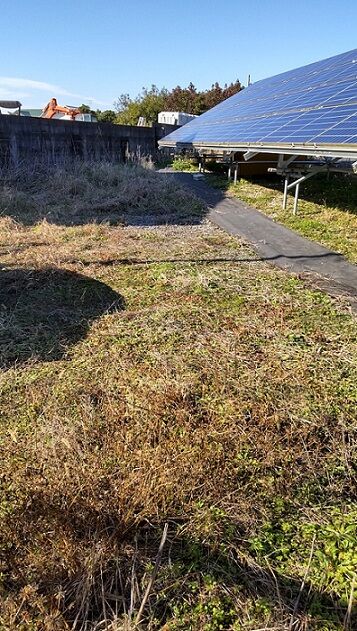

2号基・アレイ1列目の前です。
20211211DSC_0862
前回(9月)来た時に散布した除草剤が効きました。雑草が少し生えていますが大したことはありません。

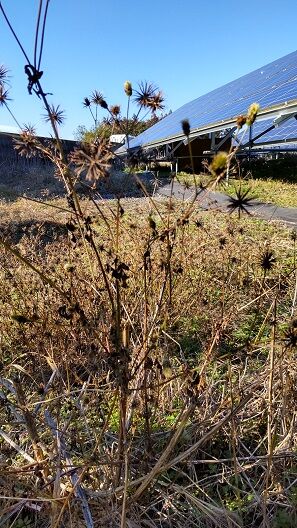

それでも端の方には、ひっつき虫(雑草)が待ち構えています。
20211211DSC_0863
そこで、2m幅の防草シートを追加しました。

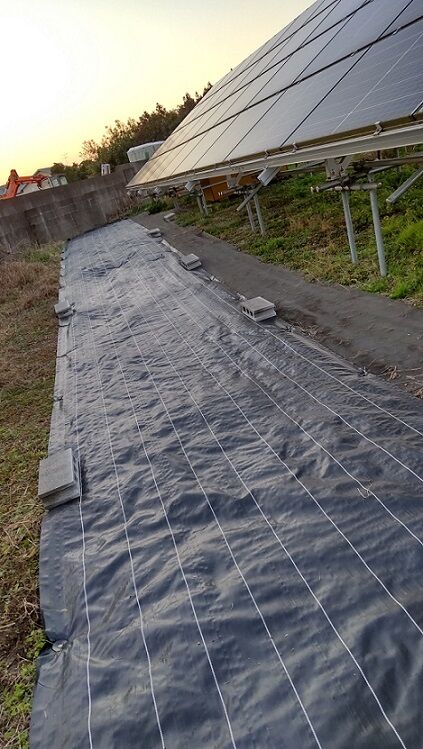

20211211DSC_0865
ここは元駐車場だったため地面が固く(一部コンクリートもある)防草シートのピンが刺さらない箇所もあるため、そこにはブロックを置きました。

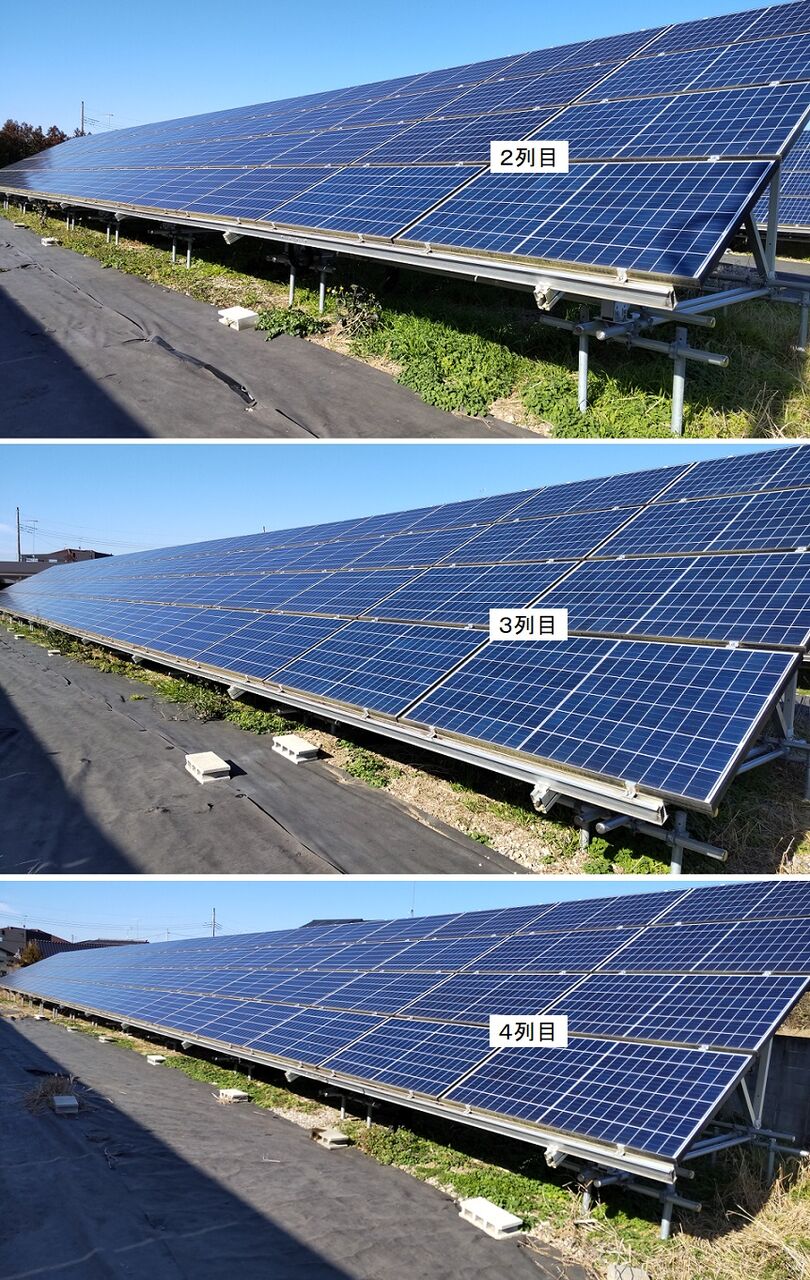

次は、2列目から4列目です。

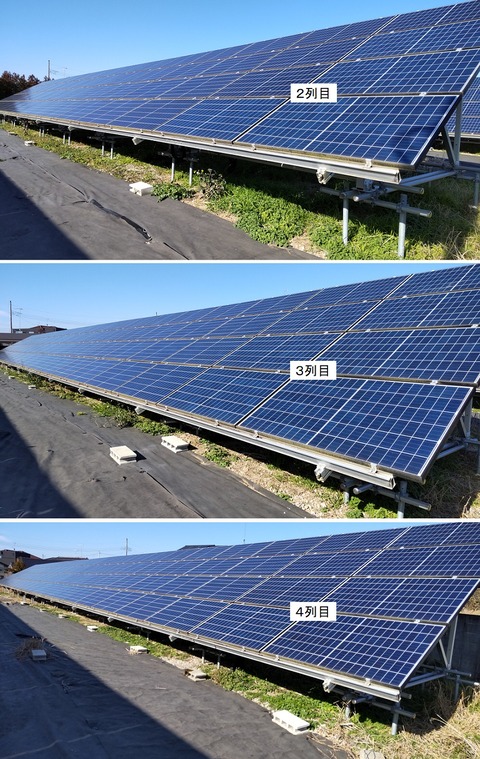

20211211DSC_0859
防草シートを張っていますので問題ないようです。

4列目の裏側です。
20211211_no2_110705446
ここは夏場には雑草が生い茂って、除草剤を散布しようとしても立ち入ることさえ難しい状態になります。

そこでここにも2m幅の防草シートを1枚張りました。
20211211DSC_0867
↑前の写真と反対方向からの撮影です。

これではカバーできていませんが、防草シートを敷いたところから除草剤の散布はできそうです。

今回の発電所巡回はこれで終了します。1号基と3号基は次回(6基目の工事が始まった後)に対応したいと思います(4号基は全面に防草シートを敷設済です)。

筆者のプロフィールはこちらです。

人気ランキングに参加しています。下のボタンをポチッと押して応援をお願いします。ボタンを押すと人気ランキングが表示されます。

太陽光発電の関連情報がたくさんあります。

にほんブログ村

太陽光発電ランキング

パソコンの方はCTRLキーを押しながらボタンをポチッと押すとこのページを表示したまま、ランキングが別ページに開きます。

別荘生活・田舎暮らしの情報はこちらです。

にほんブログ村

週末別荘生活ランキング

太陽光発電の物件探しはこちらです。

メガ発
https://mega-hatsu.com/

タイナビ
https://www.tainavi-pp.com/

エコの輪
https://www.taiyo-co.jp/

スマエネ
https://sma-ene.jp/

こんにちは ふじやん です。

3年前に土地(茨城の小屋付き)を購入した後、電力会社の送電線容量の不足で長く待たされていた太陽光発電6基目の工事が来月にも始められそうです。

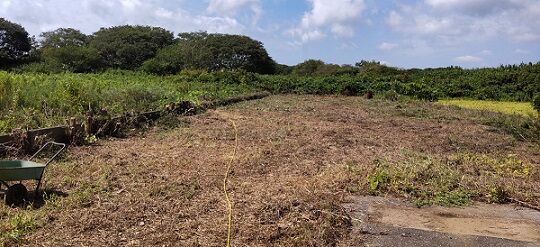

ということで、台風で倒壊した物置を撤去したりチェーンソーで木を伐採した6基目予定地(↓は今年9月撮影)
20210831DSC_0641
の確認のため伊豆高原からはるばるやって来ました。
20211210DSC_0848
ここには活動拠点にしている小屋↑があります。

小屋の向こう側、パネルを設置するエリアです。

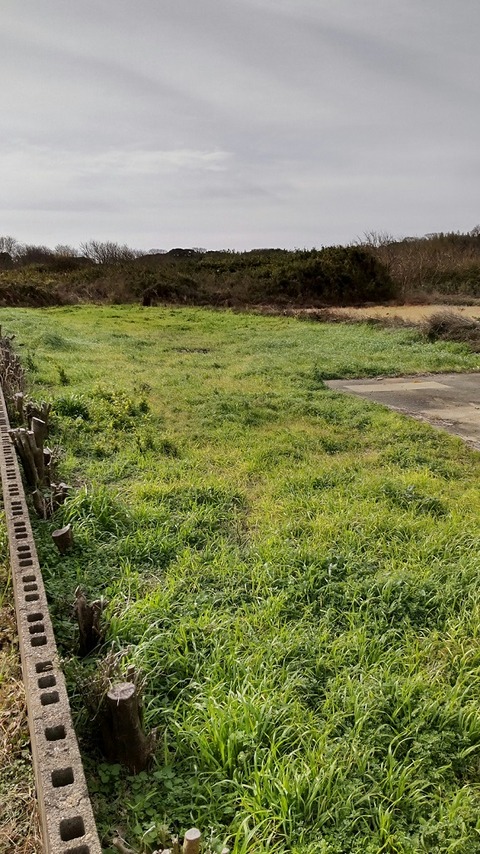

20211210_no6_132305832
青々と雑草が繁茂していますが草丈が短いため問題なさそうです。

ただし、工事完成後に防草シートを敷く予定のため、除草剤を散布しておきました。工事が待ち遠しい感じです。(^^♪

午後は近隣の5号基へ移動し、防草シートを追加敷設します。

アレイの横にはシートを敷いていませんでした。
20211210DSC_0849

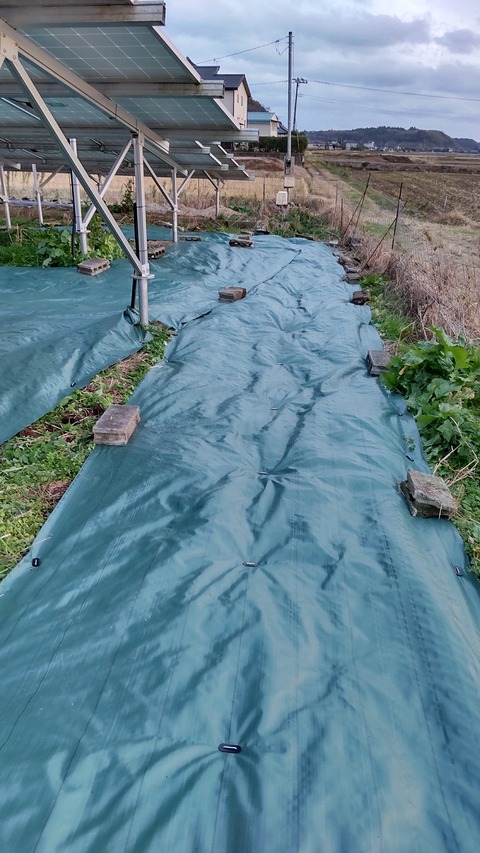

多少雑草が伸びていますが、かまわず防草シートを敷きます。
20211210DSC_0856
アレイ前後も一部は防草シートを敷いていませんでしたので追加しました。
20211210DSC_0858
翌日は2号基で防草シートを追加敷設する予定です。

筆者のプロフィールはこちらです。

人気ランキングに参加しています。下のボタンをポチッと押して応援をお願いします。ボタンを押すと人気ランキングが表示されます。

太陽光発電の関連情報がたくさんあります。

にほんブログ村

太陽光発電ランキング

パソコンの方はCTRLキーを押しながらボタンをポチッと押すとこのページを表示したまま、ランキングが別ページに開きます。

別荘生活・田舎暮らしの情報はこちらです。

にほんブログ村

週末別荘生活ランキング

太陽光発電の物件探しはこちらです。

メガ発
https://mega-hatsu.com/

タイナビ
https://www.tainavi-pp.com/

エコの輪
https://www.taiyo-co.jp/

スマエネ
https://sma-ene.jp/

こんにちは ふじやん です。

先日、太陽光発電6基目の施工契約を結びましたが、送電容量の空きがない問題のため3年近くも待たされました。

6基目は敷地内に建物(活動拠点にしている小屋)があるため、当時のプラン↓では、建物の東側にもアレイを設置する予定でしたが、午後はパネルに建物の影の影響が生じます。

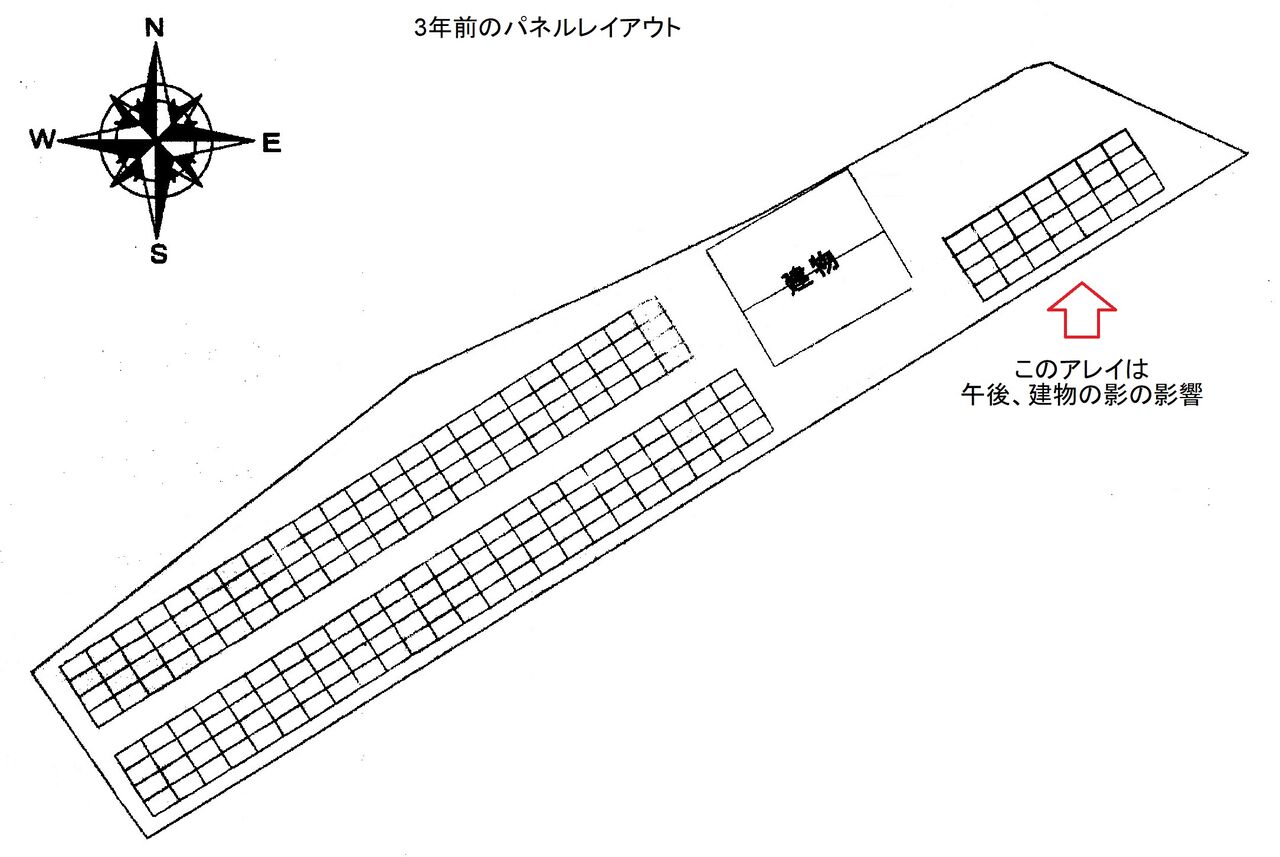

20210923_no6レイアウト
影の影響を受けるのは小屋の手前側です。
20210824175906005
しかし、この3年近くの間にさらに高出力のパネルが発売されました。

それを利用してパネルの総出力を維持しながら、パネル枚数を減らして建物東側のアレイを削除することにしました。

変更後のパネルレイアウトです。

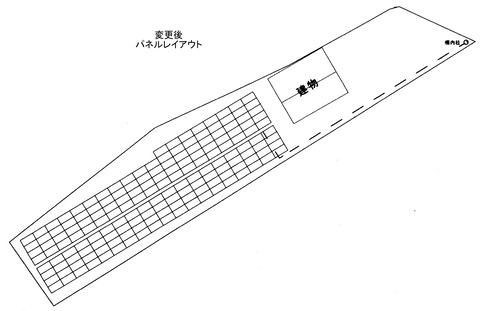

20210923_no6レイアウト2
建物の南西側エリア↓に全て敷設することになります。
20210831DSC_0641
これでパネルレイアウトもスッキリしました。(^^♪

電柱問題が片付いて、早く着工できると良いのですが・・・

筆者のプロフィールはこちらです。

人気ランキングに参加しています。下のボタンをポチッと押して応援をお願いします。ボタンを押すと人気ランキングが表示されます。

太陽光発電の関連情報がたくさんあります。

にほんブログ村

太陽光発電ランキング

パソコンの方はCTRLキーを押しながらボタンをポチッと押すとこのページを表示したまま、ランキングが別ページに開きます。

別荘生活・田舎暮らしの情報はこちらです。

にほんブログ村

週末別荘生活ランキング

太陽光発電の物件探しはこちらです。

メガ発
https://mega-hatsu.com/

タイナビ
https://www.tainavi-pp.com/

エコの輪
https://www.taiyo-co.jp/

スマエネ
https://sma-ene.jp/

こんにちは ふじやん です。

一昨日9/13は6基目・施工契約のために関東のとある会社を訪問したことをお伝えしました。

そして契約締結後、6基目予定地の小屋(活動拠点)へ移動しました。

前回8/31来た時に、木の伐採と草刈りは完了させましたが、まだ作業が残っていたためです。
20210831DSC_0641
小屋の向こう側に大きい物置(約2.7m×1.8m)が二つあり、前オーナーは農機具(トラクターなど)を収納するために使われていました。

この物置が、2019年に千葉県などに多くの被害をもたらした台風15号で倒壊し、そのままになっていました。

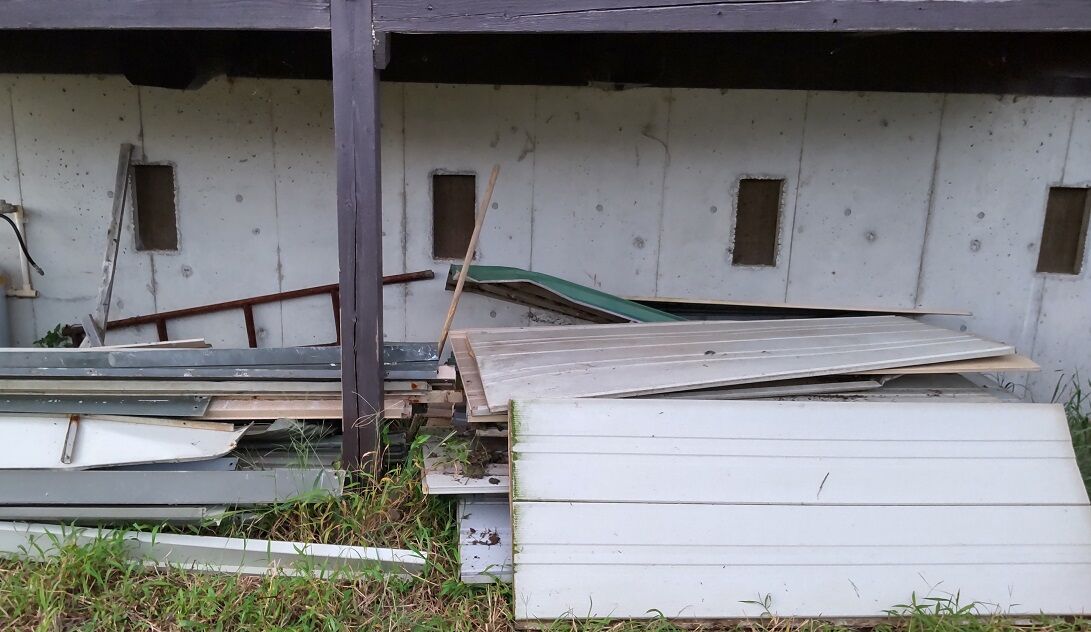

20210831DSC_0605
注:前回8/31は六角レンチで物置のボルトを外し解体を試みましたが、ボルトを外すのに時間が掛かり過ぎるために中断していました。

今回は、電動ドライバ+ソケットレンチを持参しましたので、あっという間にボルトを外せる筈です。
20210915DSC_0666
無事、物置の解体を完了しました。

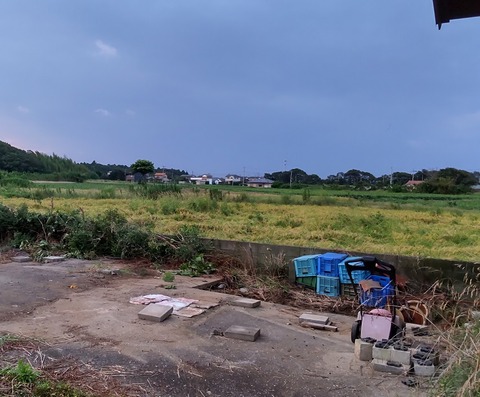

20210915DSC_0659
解体した物置は、小屋のベランダ下に仮置きしました。
20210915DSC_0656
これで施工するための準備は完了です。

あとは、東電の電柱待ちです。(^_^;)

筆者のプロフィールはこちらです。

人気ランキングに参加しています。下のボタンをポチッと押して応援をお願いします。ボタンを押すと人気ランキングが表示されます。

太陽光発電の関連情報がたくさんあります。

にほんブログ村

太陽光発電ランキング

パソコンの方はCTRLキーを押しながらボタンをポチッと押すとこのページを表示したまま、ランキングが別ページに開きます。

別荘生活・田舎暮らしの情報はこちらです。

にほんブログ村

週末別荘生活ランキング

太陽光発電の物件探しはこちらです。

メガ発
https://mega-hatsu.com/

タイナビ
https://www.tainavi-pp.com/

エコの輪
https://www.taiyo-co.jp/

スマエネ
https://sma-ene.jp/

こんにちは ふじやん です。

先日8/31は、暑い陽射しのなか太陽光発電6基目(小屋の敷地)の木を伐採し草を刈りました。
20210831DSC_0641
今日9/13は、その6基目を施工するために関東のとある会社を訪問しました。

施工の契約です。

20210913DSC_0653

20210913DSC_0651
2018年の晩秋にこの土地を購入してFIT申請を済ませていましたが、電力会社・送電線の空き容量が足りない問題の影響で約3年待たされました。

ようやく系統連携(発電した電力を電力会社へ供給すること)の目途が立ち、施工会社と契約しました。

やっと半歩前進しましたが、今度は電柱の関係で連携予定は、どうも来年度にずれ込みそうです。(^_^;)

筆者のプロフィールはこちらです。

人気ランキングに参加しています。下のボタンをポチッと押して応援をお願いします。ボタンを押すと人気ランキングが表示されます。

太陽光発電の関連情報がたくさんあります。

にほんブログ村

太陽光発電ランキング

パソコンの方はCTRLキーを押しながらボタンをポチッと押すとこのページを表示したまま、ランキングが別ページに開きます。

別荘生活・田舎暮らしの情報はこちらです。

にほんブログ村

週末別荘生活ランキング

太陽光発電の物件探しはこちらです。

メガ発
https://mega-hatsu.com/

タイナビ
https://www.tainavi-pp.com/

エコの輪
https://www.taiyo-co.jp/

スマエネ
https://sma-ene.jp/

こんにちは ふじやん です。

東電から施工会社へ連絡があり、長らく塩づけになっていた6基目の工事をもうすぐ始められそうです。

補足:2018年に土地(小屋付き)を購入し2018年度のFIT認定(18円/kWh)を受けていましたが、東電の系統連系が送電線空き容量の問題のため少なくとも3年待ちになると言われていました。

6基目の敷地にある小屋は1~5号基の点検や除草のための活動拠点として利用していますが、太陽光パネル設置予定エリアに若干の木(高さ2~3m程度)が茂っています。
20191102_095829
そこで、2回目のワクチン接種(伊東市の集団接種/ファイザー)を終えた帰りにホームセンターで小型の電動チェーンソーを購入しました。

↓こちらの商品です(ご参考まで)

◆新型コロナ・ワクチンの副反応
1回目の副反応は接種した肩付近の痛みだけでしたが、2回目は翌朝37.2度の発熱がありその後37.7度まで上昇し倦怠感も感じました。3日目も午前中は微熱(37.1度)がありましたが、午後になってようやく下がってきました。

チェーンソーを使ったことはありませんが、電動タイプは軽く、木も大きくないのでなんとかなると思います。
20210816DSC_0553

それでは、8/14~15の発電量です(各発電所の仕様はこちらです)。

8/14の5基合計の発電量は僅か 398kWh で想定差は-1,093kWh、8/15も361kWhで想定差は-1,129kWhでした。

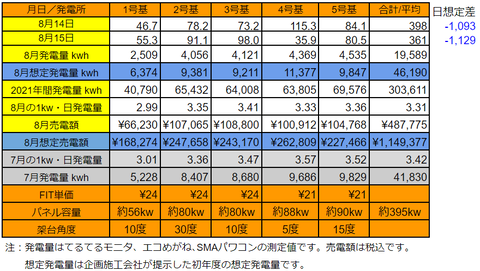

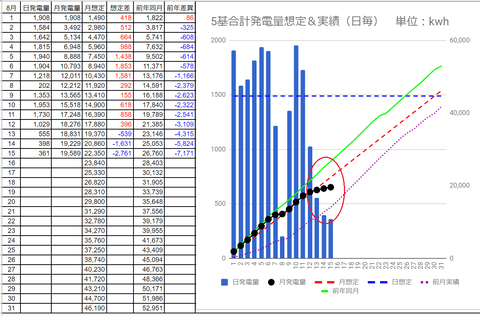

20210815pv
月発電量は19,589kWhで想定差は8/13の-539kWhから-2,761kWhに大きく拡大しました。

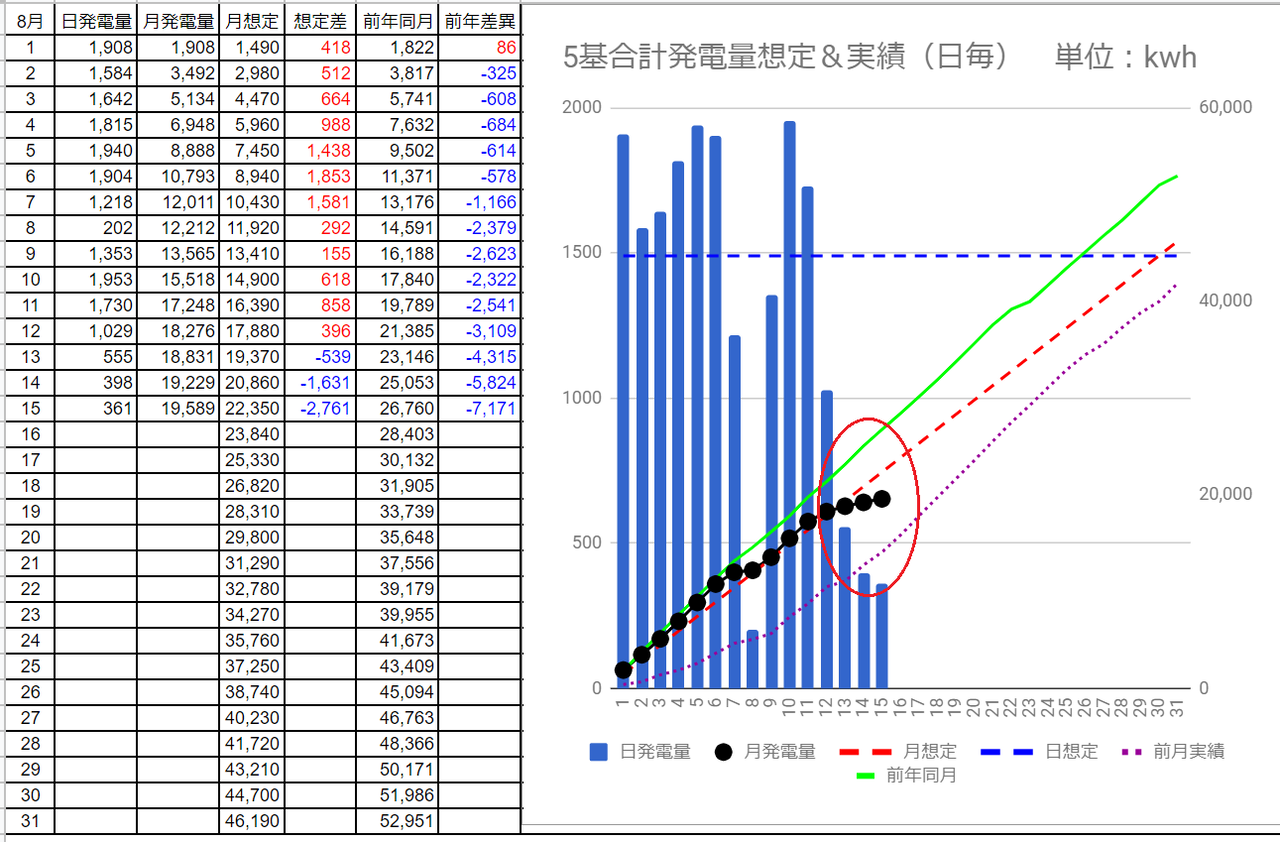

20210815pvm
前年同月比も8/13の-4,315kWhから-7,171kWhにさらに拡大しました。

4日連続で想定を下回り、茨城県は今週の天気予報も冴えません。(^_^;)

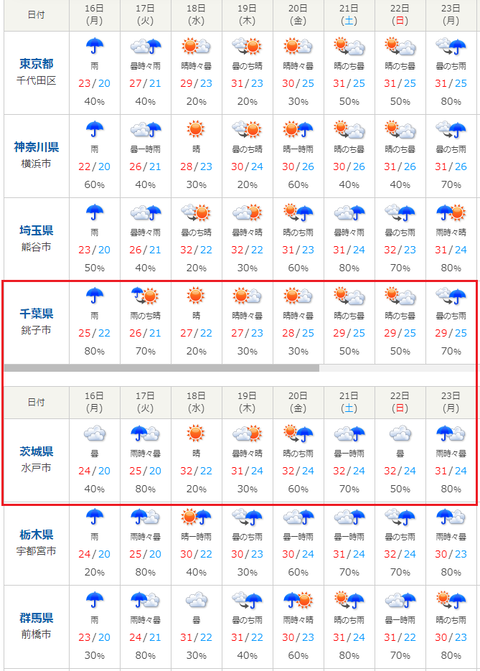

20210816tenki

筆者のプロフィールはこちらです。

人気ランキングに参加しています。下のボタンをポチッと押して応援をお願いします。ボタンを押すと人気ランキングが表示されます。

太陽光発電の関連情報がたくさんあります。

にほんブログ村

太陽光発電ランキング

パソコンの方はCTRLキーを押しながらボタンをポチッと押すとこのページを表示したまま、ランキングが別ページに開きます。

別荘生活・田舎暮らしの情報はこちらです。

にほんブログ村

週末別荘生活ランキング

太陽光発電の物件探しはこちらです。

メガ発
https://mega-hatsu.com/

タイナビ
https://www.tainavi-pp.com/

エコの輪
https://www.taiyo-co.jp/

スマエネ
https://sma-ene.jp/

↑このページのトップヘ
